. 1日目: |
. コア抜き工事、フェンス支柱設置 |
. 2日目: |
. 新規フェンスの設置 |
|
まず初めに、”コア抜き”という工事を行います。
これは、コンクリート擁壁に穴をあける工事です。
これを行うことで、フェンスの支柱をしっかりと固定することが出来ます。
既存擁壁の全体の長さを正確に測量し、

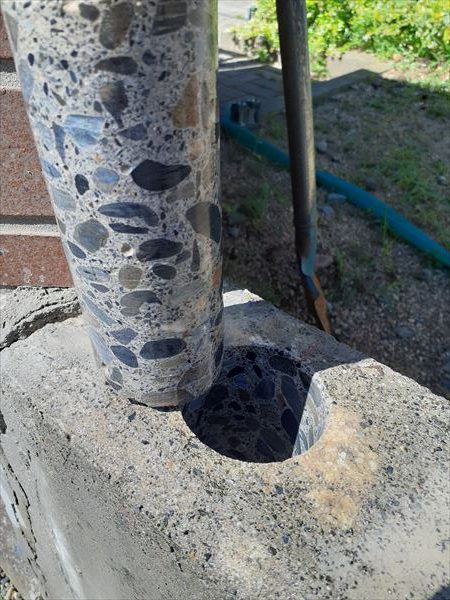

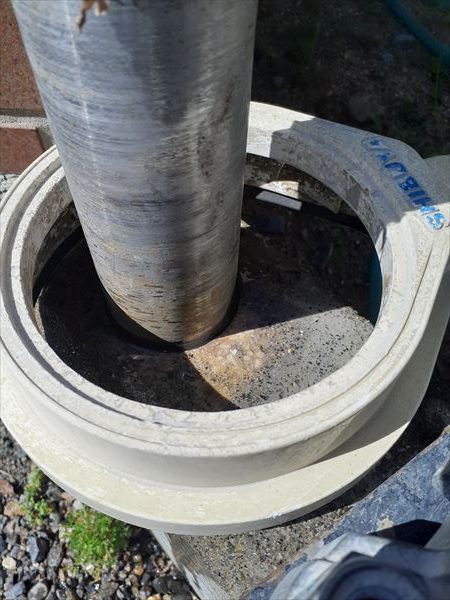

フェンス支柱を設置する場所を割り出しましたら、機械の設置です。

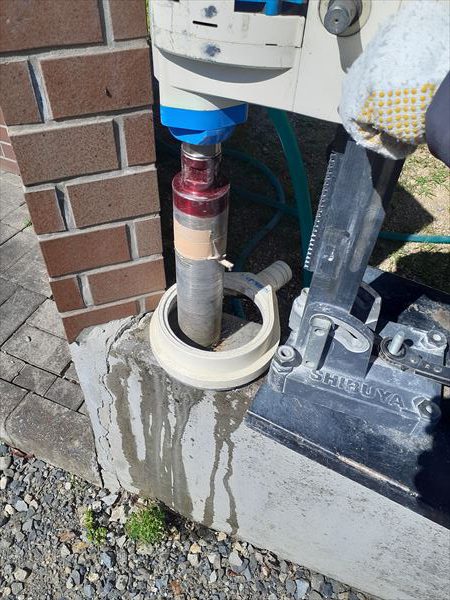

常に水流をあて続け、刃と石が噛み合わないようにしながら、
一定の力をかけながら注意深く切除します。

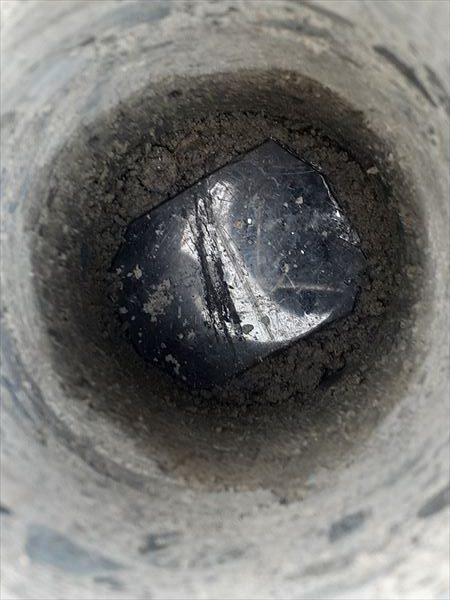

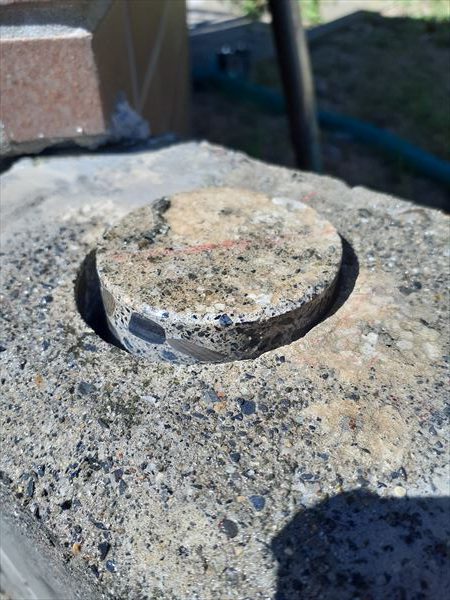

コア抜きで支柱の穴を全て空け終えたら、
次は支柱の設置です。

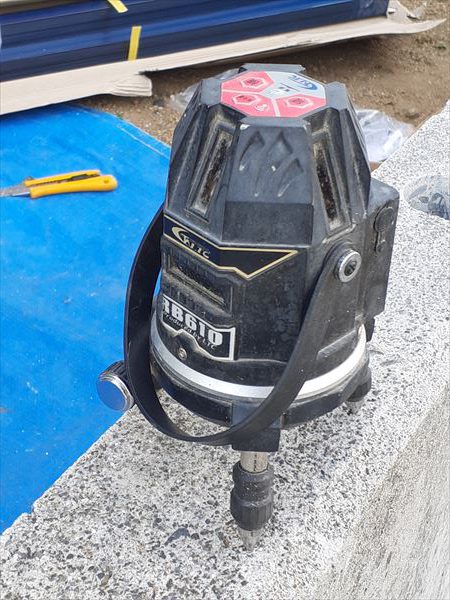

高さと幅をレーザーを使用して正確に割り出したら、

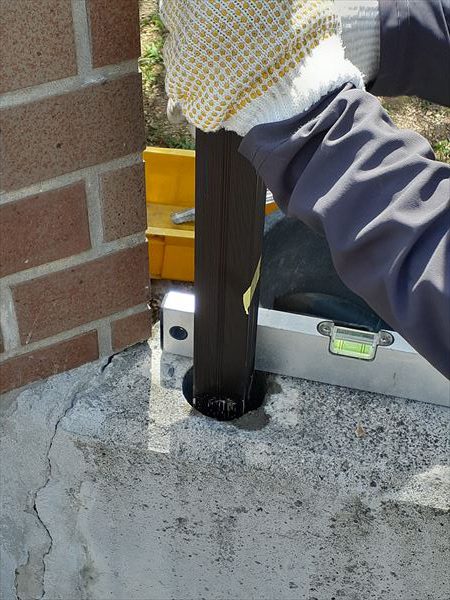

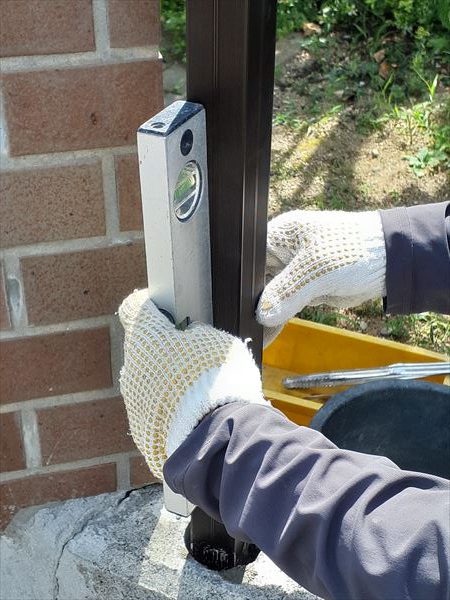

水平器で微調整しながら支柱を設置していきます。

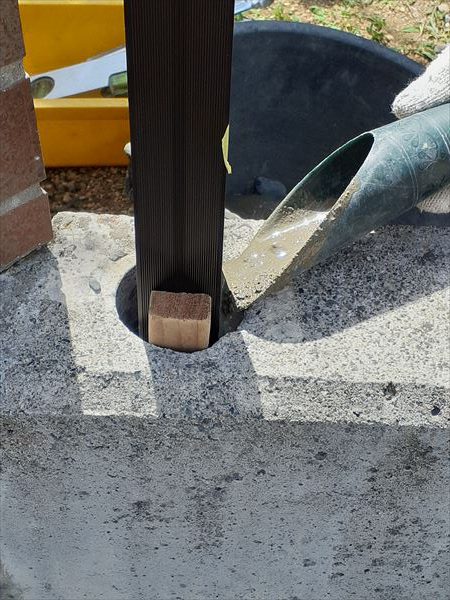

支柱と穴の間にある隙間は、
砂利とコンクリートを敷き詰め動かなくなるようにしっかりと固定します。

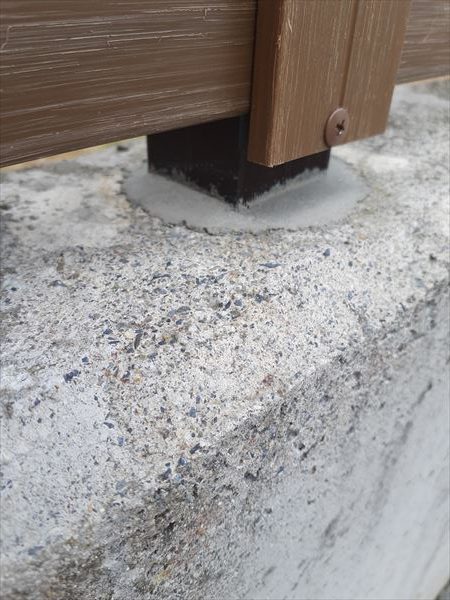

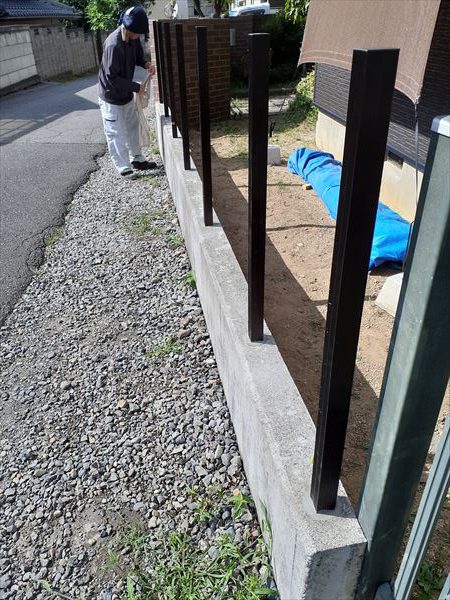

全ての支柱を固定したら、
最後にコンクリートの天端を整えて、1日目の終了です。
2日目になり、
支柱のコンクリートがしっかりと乾いて固定されていることを確認します。

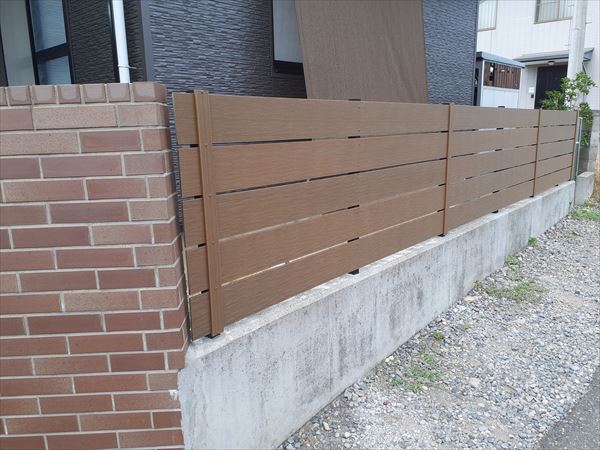

確認を終えたら、フェンス板の設置です。

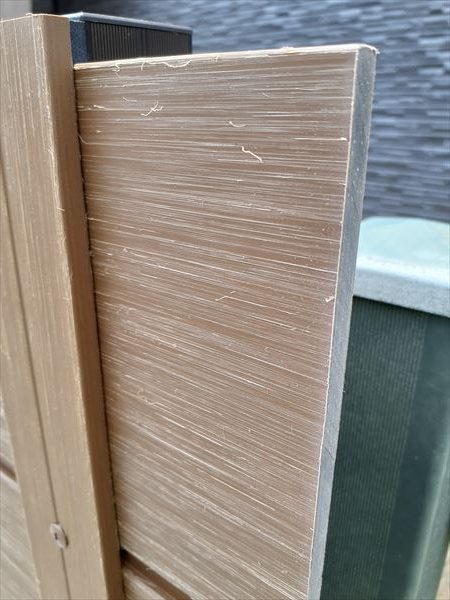

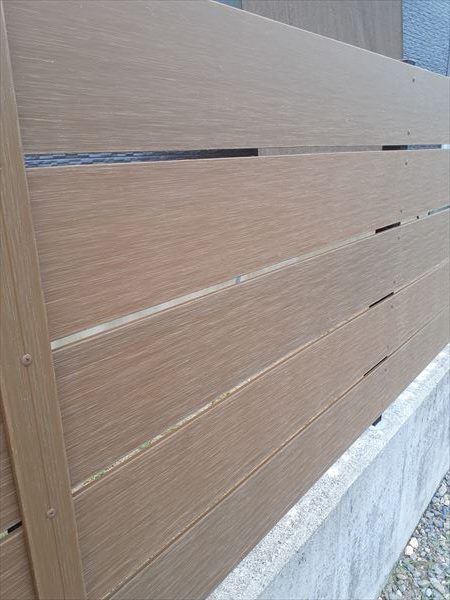

今回のフェンスは樹脂ボードになります。
樹脂ボードは、その特性から太陽熱の影響を受けやすく、
伸び縮みをとてもしやすい材質です。
その性質のために、設置の際にフェンスの両端をしっかりとビスで固定してしまうと、
伸縮の影響からひび割れや破損を起こしてしまいますので、
注意が必要です。

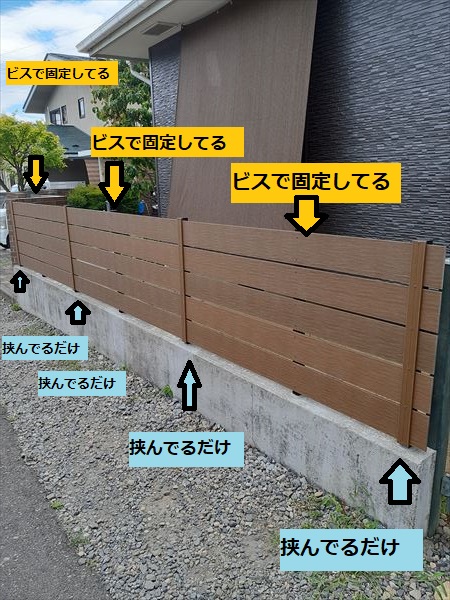

その為、樹脂フェンスの設置方法は、ほとんどの製品が、

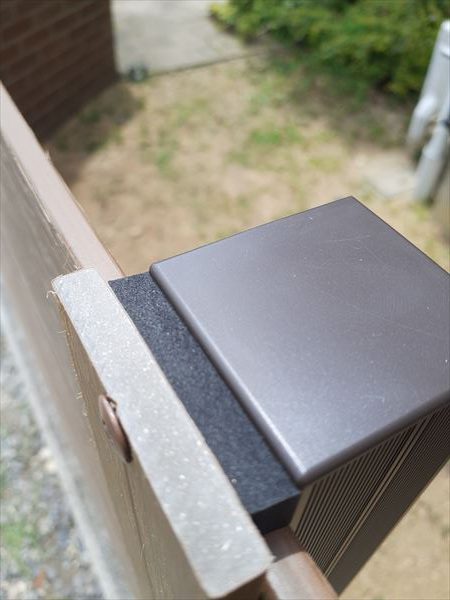

フェンス中心だけビスで固定し、両端は支柱とそのカバーで挟んで止めているだけ
になっています。

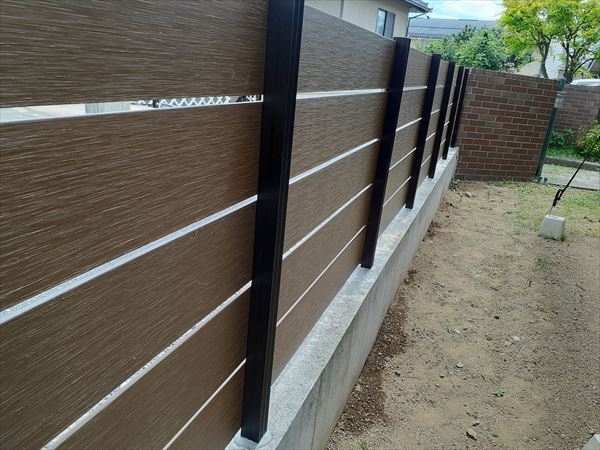

今回のフェンスもこの施工方法にならって、
順次設置を行いました。
|
