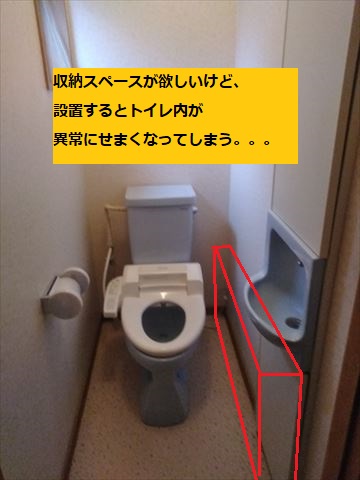

工程は全部で4日となります。
. 1日目 . |
既存トイレの撤去/壁の開口/壁付け洗面台の撤去 |
2日目 |
壁の補強とカウンターを付けるための造作 |
3日目 |
収納手洗いカウンターの取付、排水管の設置、壁紙張り替え |
4日目 |
新規トイレの設置 |
|
施工日 ~1日目~ 2022/06/15 水曜日

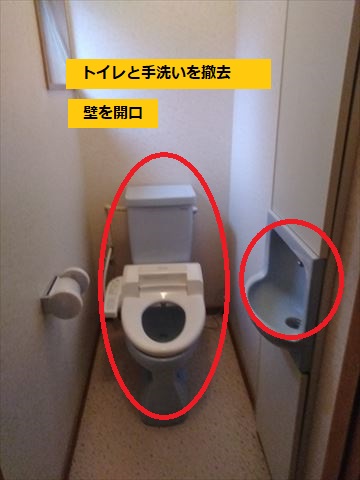

1.既存トイレの撤去/壁の開口/壁付け洗面台の撤去 |
|
初日は、
トイレの撤去から行います。

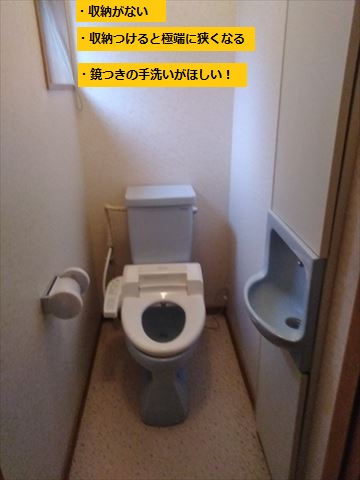

今回の施工の目玉は、カウンターの取付です。
それもただカ既存のトイレの壁を加工して取り付けるため、
しっかりとした作業空間を作る必要があります。
その為、まずはトイレの撤去し、壁の造作が出来る状態を作り上げます。
また、同時に壁に取り付けられている洗面台を撤去し、

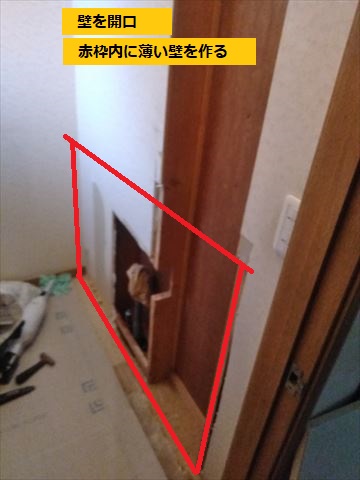

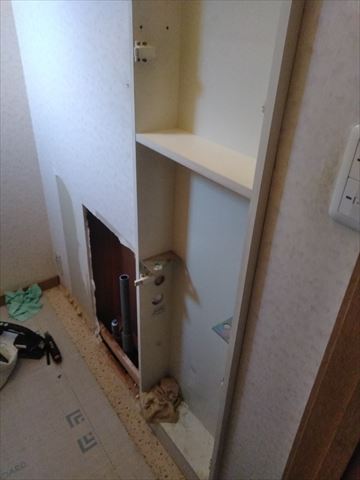

壁に埋め込まれている排水管が見える様に、壁を開きます。
そうそう、トイレの撤去を行う際には、
まず最初に不凍栓で給水をしっかりとめましょう。
これを忘れると、自分も、周囲も水浸しになってしまいます。
ご自身でトイレ交換をチャレンジされる方は、
水止めをお忘れなきよう。
施工日 ~2日目~ 2022/06/16 木曜日
2日目は、1日かけて壁の加工を行います。
今回ご提案した「収納カウンターを設置しても狭さを感じない」方法は、
「壁を凹ませて、その新しく出来た空間にカウンターを取り付ける」というものです。
まずは、カウンターを取り付ける想定部分の壁を取り払います。

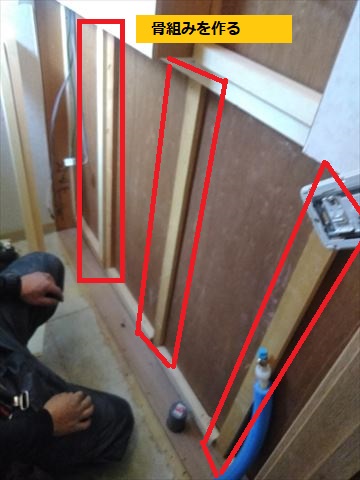

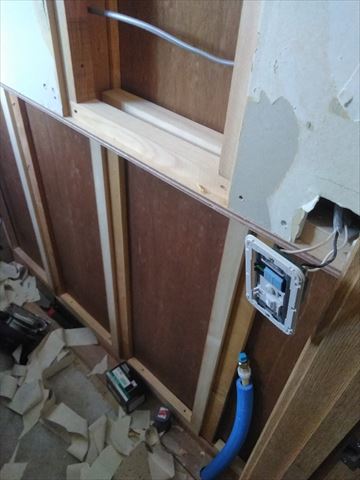

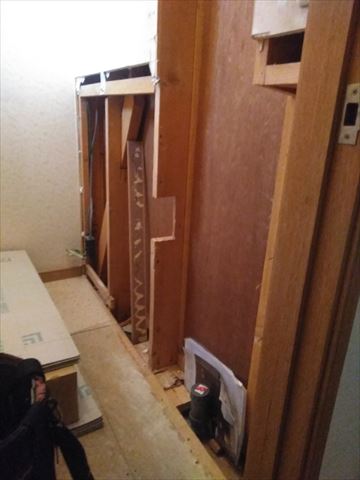

壁の背面が出てきたら、新しい壁を取り付けるための骨組みを作成します。
おおよそ地面から高さ約100cmの範囲の壁の厚さが、
薄めの壁になるイメージですね。
この約100cmより上の壁は、既存の厚さを維持しますので、

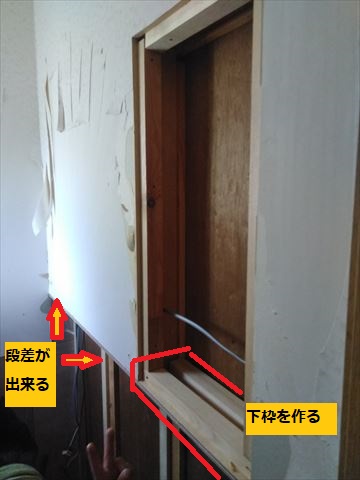

下枠をしっかりとつくります。
すると これまでのトイレ壁に、
”約100cmの長方形の凹みがあるタイプ”の新しい壁が出来上がります。
施工日 ~3日目~ 2022/06/17 金曜日
3.収納手洗いカウンターの取付、排水管の設置、壁紙張替え |
|
3日目になりました。

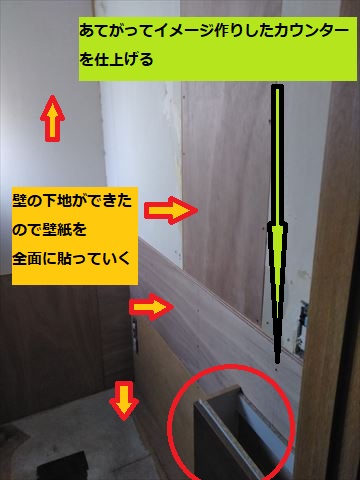

出来上がった壁に綺麗に壁紙を貼ります。
今回のご依頼では、床・壁・天井と全面を新しくいたしました。

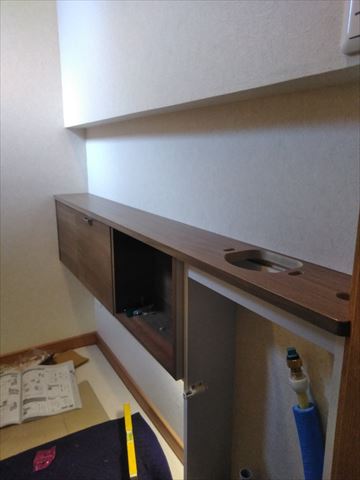

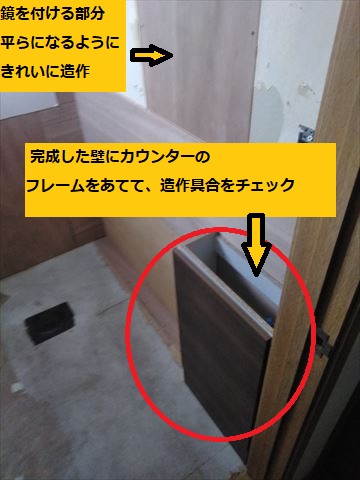

綺麗に化粧された壁にカウンターを取り付けていきます。
カウンターの骨組みを設置し、
これに合わせて、排水管の設置を行います。
カウンターの裏側の設置が整ったら、
カウンターの引戸や天端を設置して出来上がりです。
施工日 ~4日目~ 2022/06/18 土曜日
4日目の最終日は、新しいトイレの設置です。

専用の配管を床に設置したら、TOTOネオレストを取り付けます。
まだリモコンの設置や試運転などが残っていますが、
床の適当な位置に便器を置いただけで、新しいトイレ空間にわくわくしてしまいます。
しかしまだ終わりではありませんので、
気を引き締め直して最後の仕上げです。
お客様に実際に見ていただきながら、

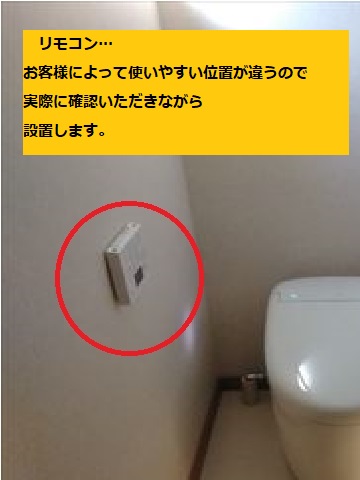

リモコンの使いやすい位置を微調整しながら設置いたします。
リモコンも取り付けれたら試運転です。
各ボタンが設定通り動くかの動作チェックを行ったら...
最後に!

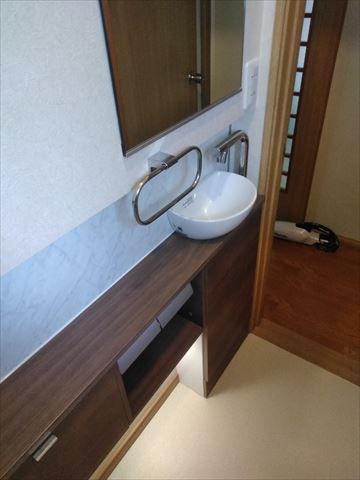

お客様のカウンターと同じくらいこだわりの”ミラー”の設置を行います!!
フレームがなく、またその大きさからストレスなく使用できる鏡です。
気持ちよく使用していただけるように、
水平に設置されるように、職人が最新の注意をもって取り付けます!

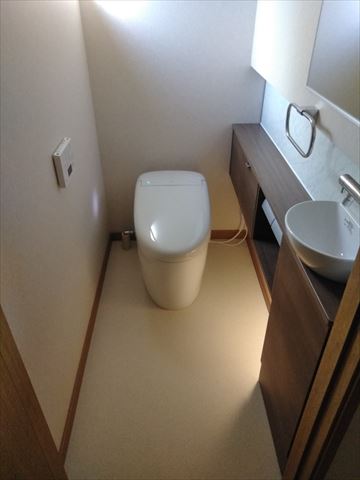

これにて完成!
お客様のこだわりの
”15cm壁を凹ませた 収納付きカウンターの美しいスタイリッシュトイレ”
のお引渡しとなりました。
|
